Vier Dachstühle für vier Reihenhäuser

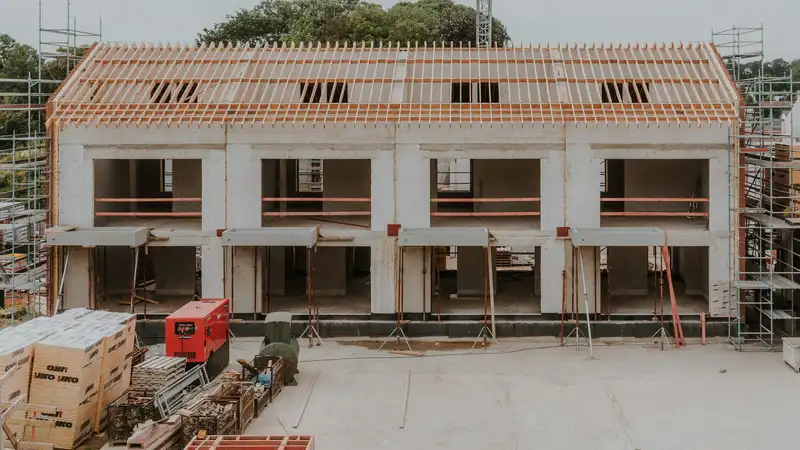

Vier Reihenhäuser im Rohbau mit fertigen Dachstühlen, davor Gerüst und Baustraße
Bauvorhaben
Pfettendächer, Serie, Hamburg-Rahlstedt, 2024
Bauweise
Pfettendächer mit stehendem Stuhl, 45 Grad
Holz
Fichte KVH, Mittelpfetten aus Brettschichtholz
Abbund
11 Arbeitstage für alle vier Dachstühle
Aufrichten
5 Tage, Turmdrehkran des Rohbauers
Beteiligte
Bauträger, Statiker, Rohbaufirma, Dachdecker

Ausgangslage

Ein Bauträger baut vier Reihenhäuser in Rahlstedt. Die Rohbaufirma wollte ihren Turmdrehkran nach dem Dachstuhl abbauen, also musste alles in einer Woche stehen. Die Häuser sind gleich, aber bei jedem sitzt der Kamin an einer anderen Stelle.

Was wir gemacht haben

Für alle vier Dachstühle gab es einen Abbundplan, nur die Kaminwechsel wichen ab. In der Halle haben wir Haus für Haus abgebunden und jedes Holz zusätzlich zum Abbundzeichen mit der Hausnummer markiert. Verladen wurde in Montagereihenfolge: Das Holz, das zuerst gebraucht wird, liegt oben.

Bautagebuch

  1. Woche 1 und 2

    Abbund. 192 Sparren, 12 Pfetten, 24 Stuhlsäulen. Lasse, damals im ersten Lehrjahr, hat beim Anreißen geholfen, Ole hat jedes Holz nachgemessen.

  2. Woche 3, Montag und Dienstag

    Haus 1 und 2. Der Turmdrehkran des Rohbauers hebt, Ole dirigiert per Funk. Montagabend steht Haus 1, Dienstagabend Haus 2.

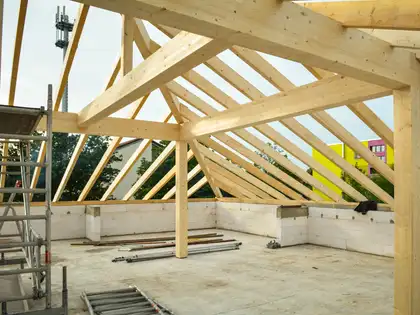

    Neues Pfettendach von innen: Sparren, Mittelpfette und Stuhlsäulen auf der Rohdecke
  3. Woche 3, Mittwoch und Donnerstag

    Haus 3 und 4 stellen wir in derselben Reihenfolge wie die ersten beiden. Bei Haus 4 regnet es ab mittags, wir arbeiten unter der Plane weiter.

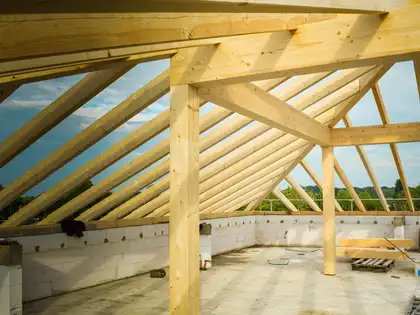

    Fertig aufgerichteter Dachstuhl, Kopfbänder und Pfetten, noch ohne Lattung
  4. Woche 3, Freitag

    Windrispen, Ortgänge, Kontrolle aller vier Dächer mit dem Statiker. Freitag um drei fährt der Kran ab, so wie es mit der Rohbaufirma abgesprochen war.

Ergebnis

Weil wir in Montagereihenfolge verladen haben, stand jeder Dachstuhl an einem Tag.

Jan Ravensholt, Zimmerermeister
