Einfamilienhaus mit Lärchenfassade am Waldrand
- Bauvorhaben
- Holzrahmenbau, Rohbau, Großhansdorf, 2025
- Bauweise
- Holzrahmenbau, zwei Vollgeschosse, Satteldach
- Fassade
- Lärche, senkrecht, unbehandelt
- Vorfertigung
- 4 Wochen
- Aufrichten
- 5 Tage bis zum regendichten Dach
- Beteiligte
- Architekturbüro aus Ahrensburg, Statiker, Dachdecker, Fensterbauer
Ausgangslage
Ein Grundstück am Waldrand in Großhansdorf, schmal und tief, mit alten Kiefern, die stehen bleiben sollten. Der Architekt hatte ein Haus mit klaren Kanten und Holzfassade entworfen. Die Bauherren wollten ein Haus, das in drei Jahren so grau ist wie die Baumstämme daneben.
Was wir gemacht haben

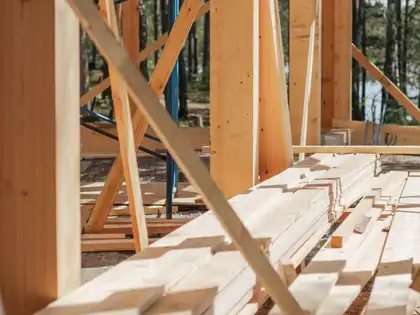

Holzrahmenbau mit Vorfertigung in der Halle, weil auf dem Grundstück kaum Platz zum Arbeiten war und die Kiefernwurzeln nicht befahren werden durften. Der Kran stand auf der Straße. Die Fassade aus Lärche wurde als Boden-Deckel-Schalung montiert, mit Hinterlüftung, damit das Holz nach jedem Regen abtrocknet.
Bautagebuch
- Woche 1 bis 4
Vorfertigung: 22 Wandelemente, Deckenbalken, Sparren. Wir bauen alles liegend in der Halle, weil auf dem Grundstück kein Platz ist, um die Elemente zu drehen.
- Woche 5

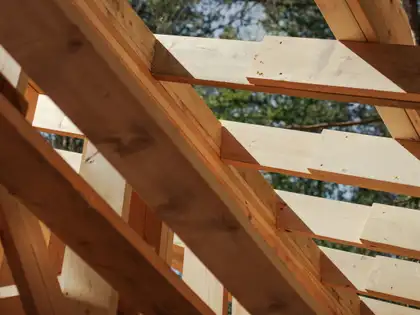

Aufrichten. Montag Erdgeschoss, Dienstag Decke, Mittwoch Obergeschoss, Donnerstag und Freitag Dachstuhl.
- Woche 6
Der Dachdecker deckt das Dach, wir arbeiten innen: Beplankung, Installationsebene, Unterkonstruktion für die Fassade.
- Woche 8 und 9
Fassade aus 640 laufenden Metern Lärche. Jedes Brett wird von Hand vorgebohrt und mit Edelstahlschrauben befestigt. Danach übergeben wir an den Innenausbau.
Ergebnis
Weil wir die Elemente so geschnitten haben, dass sie an den Kiefern vorbei passten, musste keine Kiefer gefällt werden.
Jan Ravensholt, Zimmerermeister
